藏北高原藍天白云下,3臺大型挖掘機轟鳴聲陣陣,70余名工人忙碌有序,一批又一批光伏組件陸續運抵現場……這是西藏最大的光伏保供項目——西藏華電那曲色尼區12萬千瓦光伏發電電力保供項目建設現場場景。
在平均海拔4500米的那曲市色尼區,秋風蕭瑟,難掩工人們的勞作熱情。那曲色尼區12萬千瓦光伏發電電力保供項目是西藏今冬明春及“十四五”期間電力保供項目,裝機12萬千瓦光伏(含儲能12萬千瓦時),總投資約8.9億元,由華電新能源集團股份有限公司西藏分公司投資建設,主體工程2022年8月開工建設。

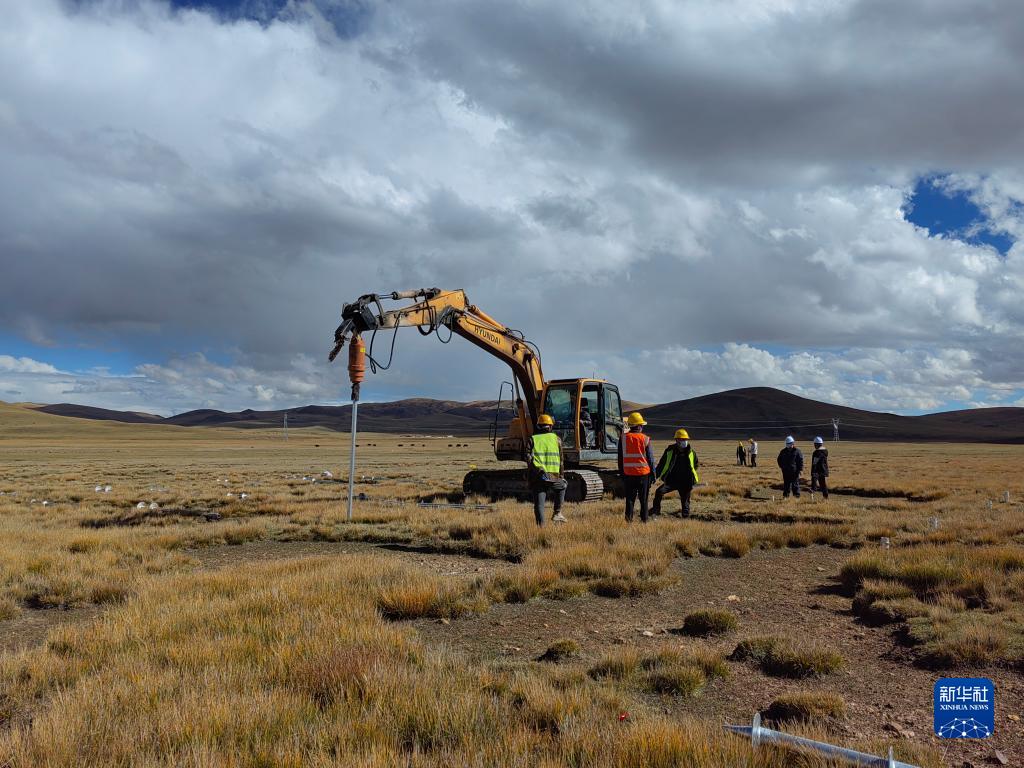

在西藏華電那曲色尼區12萬千瓦光伏發電電力保供項目工地,工人們正安裝螺旋樁。(受訪單位供圖)
“到9月29日,項目升壓站110kV預制艙條形基礎、35kV預制艙基礎、主變基礎混凝土均完成澆筑,684臺逆變器全部到貨,光伏陣列區施工正有序開展。”項目負責人姜佳保說,這是西藏最大的光伏保供項目,投產后年平均發電量2.47億千瓦時,將有力填補西藏用電高峰期電力缺口。
隨著國家統籌規劃可再生能源發展體系,西藏近年來緊抓機遇,大力發展光伏等新能源,著力使資源優勢轉化為經濟民生紅利。
西藏自治區發展改革委近期批復昌都市光伏14萬千瓦+儲能14萬千瓦時項目。其中,江達片區配套送出線路部分——昌都市新能源110千伏送出工程,由國網西藏昌都供電公司投資施工,總投資1161萬元。計劃今年11月投運,將有力緩解當地今冬明春供電壓力。

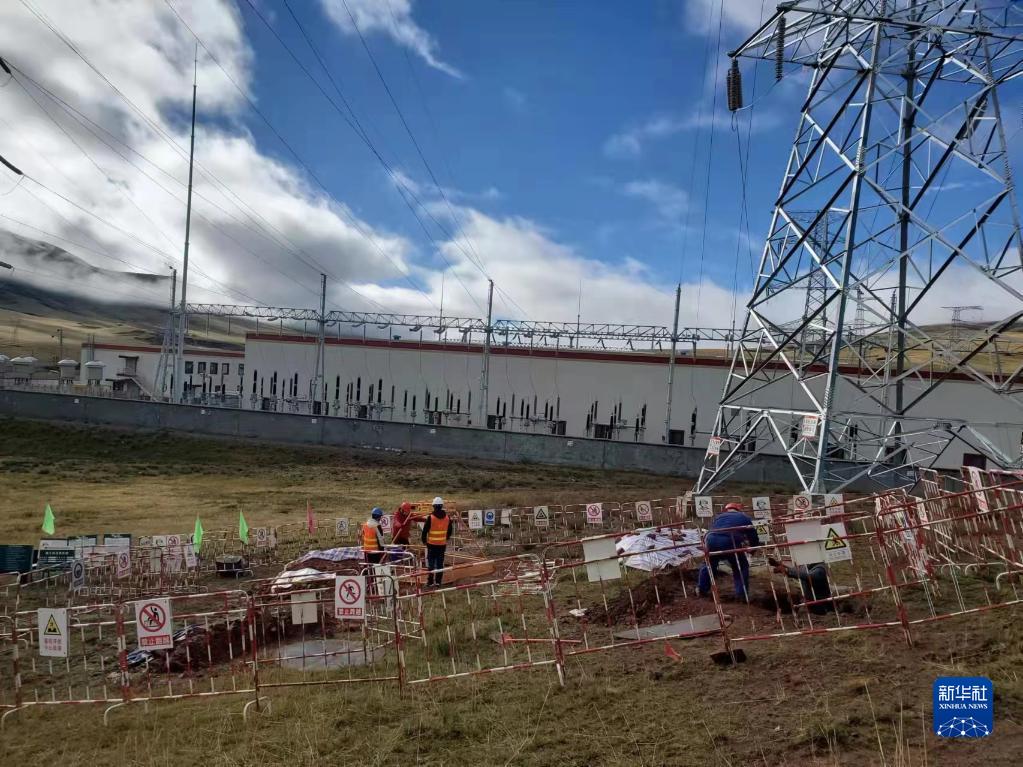

西藏昌都市新能源110千伏送出工程施工現場。(受訪單位供圖)
與此同時,2021年底獲批的金沙江上游清潔能源基地330萬千瓦光伏發電項目,建設地點位于昌都市芒康縣昂多鄉和貢覺縣拉妥鄉,目前正開展建設用地報批和施工招標,計劃年內完成準備工程施工,總投資約160億元。(記者劉洪明)
