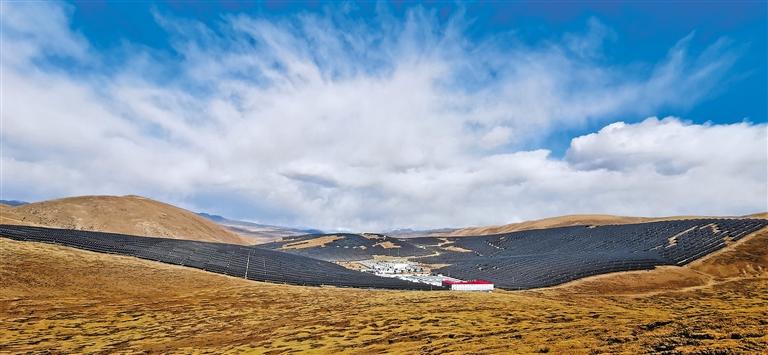

圖為西藏華電拉薩尼木霍德一期100兆瓦牧光光伏發電項目建設工地。王菲 攝
高原入冬,寒風凜冽。早上9點,零下7攝氏度,位于拉薩市尼木縣的西藏華電拉薩尼木霍德一期100兆瓦牧光光伏發電項目(以下簡稱“霍德光伏電站一期項目”)建設工地,滿地是白花花的冰霜。一排排整齊排列的太陽能光伏板,在晨光的映襯下熠熠生輝。工人們氣喘吁吁地扛著比人還高的光伏板,忙著組裝最后一個方陣的光伏組件。
“目前,升壓站、儲能站已經全部安裝完成,正在進行調試,整個工程進入收尾階段。”施工方中國水電九局霍德光伏電站一期項目總工程師姚志明說。
該項目位于尼木縣續邁鄉霍德村,電站額定容量10萬千瓦(配10萬千瓦時電化學儲能),工程共安裝28個方陣、7259個組串,從臨建工程開工到全容量具備投產條件僅僅用了99天。
“這里海拔在4750米至4900米之間,海拔越高,氣壓越低,勞動效率也低,一些建筑工人來了之后不能適應。”中國水電九局霍德光伏電站一期項目經理柘孝金說,為此,中國水電九局專門建立健康小屋、農民工驛站,為工人免費提供高壓氧艙、感冒藥、降血壓藥、血氧儀等。同時,加強工人安全、法規和技能方面的培訓,編制光伏組件安裝技能教學視頻等,確保生產安全。
霍德光伏電站一期項目的施工區域山體崎嶇,最高坡度達40度,施工工序多而繁雜、戰線長、人工搬運材料困難,正常機械無法滿足施工需求。“我們就采用無人機、騾馬運輸組件,將裝載機、挖掘機改裝成叉車用來裝卸組件和轉運材料。我們還大量吸納當?shù)厝罕妳⑴c工程建設,先后有2300余人次,1200余臺次挖裝、運輸設備投入工程建設,施工期間,霍德村共創收300多萬元。”柘孝金說。
在山頂眺望工程全貌,光伏板沿山體起伏有序。光伏板通道和支架下的草坪上,牛羊散落其間。生態環境既是自然財富,也是經濟財富。為避免施工對當?shù)厣鷳B(tài)造成不可逆影響,中國水電九局與西藏農牧科學院開展院校合作,通過對比實驗,定量分析光伏項目建設對牧草生物量的影響,堅持一邊施工一邊對施工區的草甸進行即剝即移即存儲,科學提高草甸移植存活率,為工程建設做足了環保工作。
姚志明告訴記者,霍德光伏電站一期工程全容量投運后,預計年平均上網電量19630萬千瓦時,將極大改善拉薩市供電能力,為自治區高質量發展提供有力的電力支持。
